新屋裝潢費用怎麼抓?新家裝潢如何規劃?新屋裝潢注意事項有哪些?本文將解析新屋裝潢預算區間、新屋裝修常見項目,分享降低新屋裝潢費用5大重點、新屋裝潢流程規劃及注意事項,並推薦專業新屋裝潢設計公司給你!
|
目錄 |
|
|
一、新屋裝潢該如何開始?新屋裝修的事前作業一次整理!
新成屋通常指屋齡在 10 年以內、尚未有人居住過的房屋。由於沒有管線老舊的問題,裝潢時可以將預算集中在空間規劃與風格設計上。不過,即使是新成屋,裝潢前仍需做好充分的前置作業,才能讓整體裝潢過程更加順利。以下是新屋裝修前建議完成的前置準備:
・了解房屋狀況:確認房屋的基本條件,包括格局、採光、通風、管線狀況等。
・確認空間用途與居住需求:先想清楚每個空間的使用目的與需求,例如是否需要書房、嬰兒房或多功能房,而每個空間又應具備哪些必備功能、預備家具、收納空間等。
・設定裝潢預算&時程:依據房屋坪數和個人需求,初步估算裝潢預算及預計入住的時間點,並預留 10%~15% 的彈性預算空間以因應物價變動、工期延遲等突發狀況。
・蒐集喜好風格參考:透過網路平台或雜誌蒐集喜歡的裝潢風格圖片,建立自己的靈感圖庫,若有特殊禁忌的參考照片也可一併蒐集,之後和設計師討論時都能派上用場。
・列出必要與非必要項目:將裝潢項目依優先順序排列,以便後續與設計師溝通時更有效率。
當前置作業完成後,就可以開始尋找合適的設計師或裝潢公司,進入實際的裝潢規劃階段。接下來我們就來看看新屋裝潢的費用該如何評估。
二、新屋裝潢費用怎麼抓?常見施工項目、預算區間分享!
新屋裝潢的費用通常以「每坪單價」來估算,依據裝潢程度不同,每坪價格大約落在 6~12 萬元不等。若只進行基礎裝潢(如天花板、油漆、燈具等),每坪約 6~9 萬元;假如希望加入設計感與客製化元素,每坪則可能達 9~12 萬元以上。以下是新屋裝潢中常見的費用與主要施工項目:
・設計規劃費:支付給室內設計師的專業服務費用,包含初步風格諮詢、現場測量及整套施工圖紙的繪製。通常以坪數計價,每坪約為 6,000 元起。
・工程施作費:裝潢預算的重心,涵蓋所有實際施工的開支,包含水電佈線、泥作施作、木作木工、油漆粉刷等實體工程。
・裝潢材料費:包括裝潢過程中選用的磁磚、木地板、油漆、燈具及廚房衛浴五金等耗材的各種費用。品牌知名度與材質等級(如實木與貼皮)是決定價格高低的關鍵。
・現場監工費:若委託設計公司代為監督施工進度與品質,需支付監工費用,通常以「總工程款的 5%」作為計算標準。
・完工清潔費:指的是完工後的現場細部清潔與工程廢棄物清運費用,通常按坪數計價,每坪約 500~1,000 元不等。
在所有施工項目中,木工工程通常占據整體裝潢預算的最大比例,其次是泥作和水電工程。建議屋主可以依據自己的實際需求來分配預算,例如重視收納的人可以將較多預算分配給木工,而重視居住品質的人則可以在泥作和水電工程上投入更多。總之,裝潢預算的分配應該以個人生活習慣和需求為導向,才能讓每一分錢都花在刀口上。
當然,裝潢費用也會因為所處地區、設計風格、建材選擇和設計師的收費標準而有所不同,建議在裝潢前多方比較,並與設計師充分溝通自己的預算和需求。
三、新屋裝潢流程如何規劃?6 大新屋裝潢步驟分享

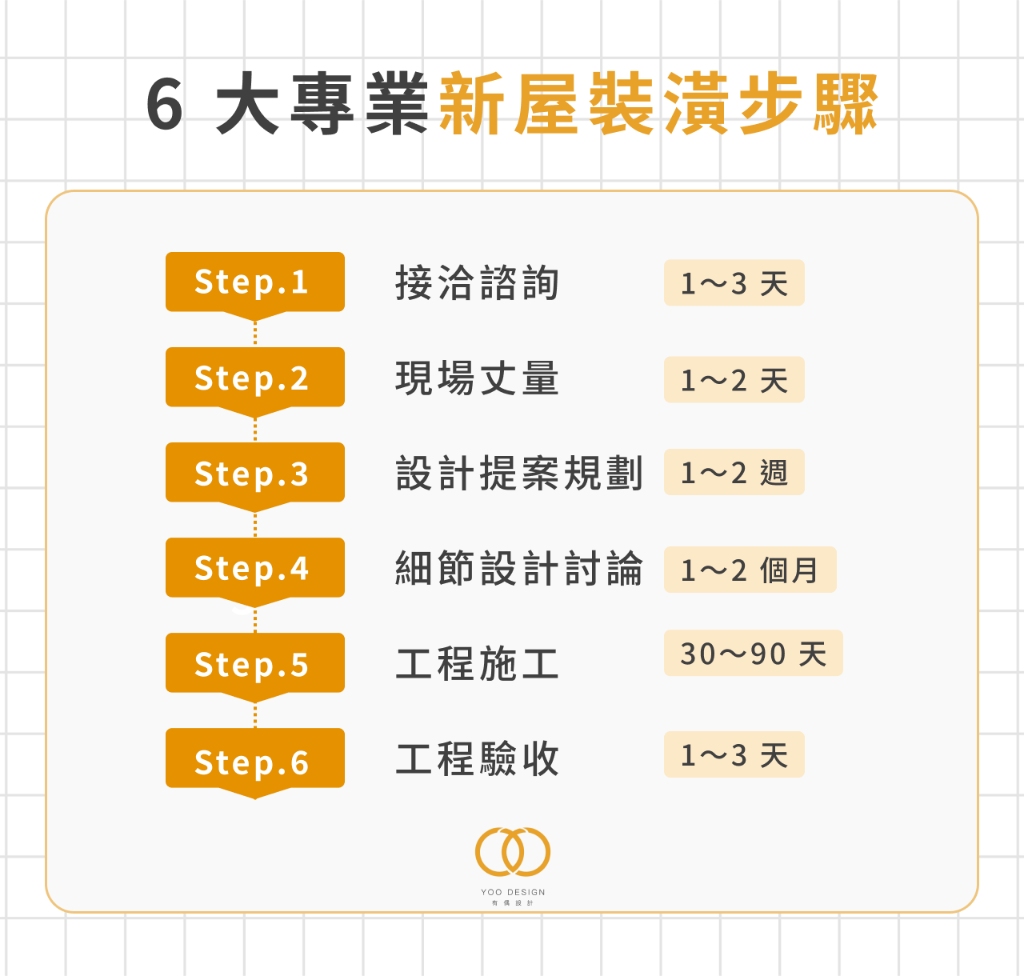

新屋裝潢流程從初步諮詢到最終驗收,通常需要經歷以下 6 個主要階段:
新屋裝潢流程 1|接洽諮詢
- ・預估時長:1 天
首次與設計師或裝潢公司接洽,說明自己的裝潢需求、喜好風格和預算範圍。設計師會在此階段了解屋主的生活習慣與對未來居家環境的期待,初步規劃功能配置與設計方向,並詳細說明設計費、工程管理費與完整施工流程。這個階段可以同時諮詢多家設計公司,比較各家的服務內容、收費標準和過去作品,找到最適合自己的合作對象。
新屋裝潢流程 2|現場丈量
- ・預估時長:1 天
設計師將親臨現場進行實際丈量並拍照存檔,藉此確認房屋的格局、空間尺寸、採光、通風及管線位置等細節,並詳細記錄現場狀況以利後續設計規劃。透過拍攝照片與實地測量,能完整記錄新成屋的現況數據,打造更符合屋主需求的設計方案。
新屋裝潢流程 3|設計提案規劃
- ・預估時長:1~2 週
設計師根據丈量結果與屋主的綜合需求,提出平面配置圖、空間動線規劃以及初步的風格提案。此階段會包含風格方向,讓屋主對空間構想有具體概念。
新屋裝潢流程 4|簽訂合約與細節設計討論
- ・預估時長:1~2 個月
確認平面配置、簽訂設計合約後就進入細部設計階段,包括建材選擇、色彩搭配、燈光規劃、櫃體設計等。同時會進行 3D 模擬確認,讓屋主能更直觀地感受完成後的空間效果,設計定稿後、經過雙方確認簽訂工程合約並進行估價。
新屋裝潢流程 5|工程施工
- ・預估時長:約 30~90 天
進入實際施工階段,各項工程會依序進行。施工順序通常從保護與拆除工程開始,接續水電管線與冷氣管線配置、木作施工,再到油漆處理與清潔驗收。以下是各工程項目的說明與預估時間:
|
工程項目 |
說明 |
預估時間 |
|
保護工程 |
施工前對公共區域及室內設備進行保護 |
2~3 天 |
|
拆除工程 |
移除不需要的牆面、建材等 |
2~5 天 |
|
水電工程 |
水管、電線配置及燈具安裝 |
3~5 天 |
|
泥作工程 |
隔間、磁磚舖設、防水處理 |
14~21 天 |
|
木工工程 |
櫃體、天花板造型、收納櫃 |
10~20 天 |
|
油漆工程 |
牆面、天花板、木皮上色 |
5~7 天 |
|
清潔驗收 |
工地清潔與最終檢查 |
1~3 天,視現場狀況而定 |
新屋裝潢流程 6|工程驗收
- ・預估時長:1~3 天
施工完成後,設計師將會同屋主逐項檢查施工成果,確認每個細節是否符合設計圖的規劃。若有需要調整的地方,會在此階段進行最後的修改,確保屋主對最終成果滿意後正式交屋。交屋後通常會提供工程保固與售後維修服務,讓屋主能安心入住新居。

四、新屋裝潢該注意什麼?新屋裝潢設計常見問題一次解答!
Q1:如何節省新屋裝潢費用?
想節省新屋裝潢費用,可以從以下幾個方向著手,包括:善用建商原有的衛浴、廚具和地板,減少不必要的拆除工程;選擇系統櫃取代全客製木作,在滿足收納需求的同時控制成本;將預算集中在最常使用的空間(如客廳、廚房),其他空間則以簡約為主。
Q2:新屋裝潢設計該注意什麼?
規劃新屋裝潢時,首要任務是釐清個人風格喜好並結合實際生活習慣,建議透過蒐集大量圖片或參觀樣品屋,將偏好的美感融入客廳、臥室等不同功能區域中,同時預先規劃充足的收納空間與流暢動線,若家中有長輩或小孩,更應納入防滑、圓角等安全設計。在財務分配上,務必設定明確的預算上限並排列施作優先順序,透過多方比較報價來精準控管開支,避免不必要的支出。
最後,在時程管理上應與設計團隊共同擬定詳細的施工進度表,並在規劃時預留應對突發狀況的彈性時間,施工期間保持密切溝通以隨時掌握現場進展,才能確保新家兼具美觀、實用與安全性。
Q3:新屋裝潢與老屋翻新的差異在哪?
新屋裝潢與老屋翻新的最大差異在於基礎工程的需求。新成屋通常不需要更換管線或處理結構問題,可以將預算集中在空間規劃與風格設計上;而老屋則可能需要先進行管線更換、拆除既有裝潢、防水重做等基礎工程,裝潢費用和工期通常都會更高。
Q4:新屋裝潢整體施工時間要多久?
新屋裝潢的整體施工時間通常為 2~4 個月,但實際工期會因裝潢程度、坪數大小、建材交期等因素而有所不同。建議在規劃時預留 1~2 週的彈性時間,以應對可能的突發狀況。
Q5:新屋裝潢風格如何選定?
選定裝潢風格前,建議先蒐集喜歡的裝潢圖片,建立專屬的裝潢靈感資料庫。同時考量家中成員的生活習慣與喜好,再與設計師討論最適合的風格方向。
五、新屋裝潢設計案例精選
柔境|日系簡約



・屋況:新成屋
・坪數:23 坪
・格局:2+1 房 2 廳 2 衛
「柔境」是一間以日系簡約為主題的住宅設計案例,透過柔和的木質色調與簡潔的線條,營造出安靜、放鬆的居家氛圍。設計師搭配簡約而實用的收納規劃,將空間效能發揮到極致。
灰。靜|混搭風格



・屋況:新成屋
・坪數:35 坪
・格局:4 房 2 廳 2 衛
「灰。靜」是一項完美揉合現代輕奢與異材質美學的設計案例,以沉穩的灰色調為基底,巧妙串聯起工業風的俐落與北歐風的溫潤。空間中透過特殊塗料的立體紋理,搭配鍍鈦金屬、格柵與木質元素的層次堆疊,並運用開放式格局與懸浮式櫃體設計,在維持動線流暢的同時,也營造出低調卻極具個性、兼具高機能與智能科技的舒適居住場域。
漫沐韻|現代混搭



・屋況:新成屋
・坪數:34 坪
・格局:4 房 2 廳 2 衛
「漫沐韻」是一間以現代混搭為主題的住宅設計案例,將簡約與溫暖巧妙融合。設計師透過木質與石材的搭配,營造出自然而不失精緻的生活氛圍,讓屋主在每一個角落都能感受到家的溫度。
六、新屋裝潢設計推薦|有偶設計打造你專屬的空間
你也需要可靠、專業的室內設計師來打造舒適新屋嗎?此時就該與有偶來聊聊,讓我們幫助你找到最適配與符合需求的設計!
「空間」因為使用而被賦予意義、因為回憶而有其溫度;「品牌」是價值理念,品牌的塑造就是傳達所思所想;「人」則是最終能夠回應接收到的訊息主體,有偶設計讓空間成為連結品牌與人的存在。
• 重視分享,擅長用空間說故事讓更多人看見與聽見
• 重視思考,隨時能將創新巧妙的構思注入每個空間
期待每個來到有偶空間設計中的你,都能對世界擁有更多的想像。若是你對於新屋裝潢有需求就不知從何開始,那就快來與有偶人聊聊,讓我們協助你將打造新屋,以令人驚豔的樣貌呈現在你面前!
延伸閱讀:
